НОВОСИБИРСК, 5 июня, ФедералПресс. Арбитражный суд Новосибирской области удовлетворил иск регионального Минздрава к ООО «Седьмая концессионная компания» (входит в группу «ВИС») о взыскании 38,2 млн рублей неустойки за нарушение сроков строительства семи поликлиник.
«Взыскать с общества с ограниченной ответственностью «Седьмая концессионная компания» в пользу министерства здравоохранения Новосибирской области неустойку в размере 38 200 000 рублей», — говорится в решении суда.
В 2019 году между минздравом и компанией было заключено концессионное соглашение на строительство семи медучреждений с первоначальной стоимостью 6,5 млрд рублей, которая позднее выросла до 19,5 млрд. Несмотря на планы ввести объекты в 2022 году, к 2025 году завершено только одно здание (поликлиника №2), но и оно требует доработок перед получением лицензии.
Текущий статус проектов:

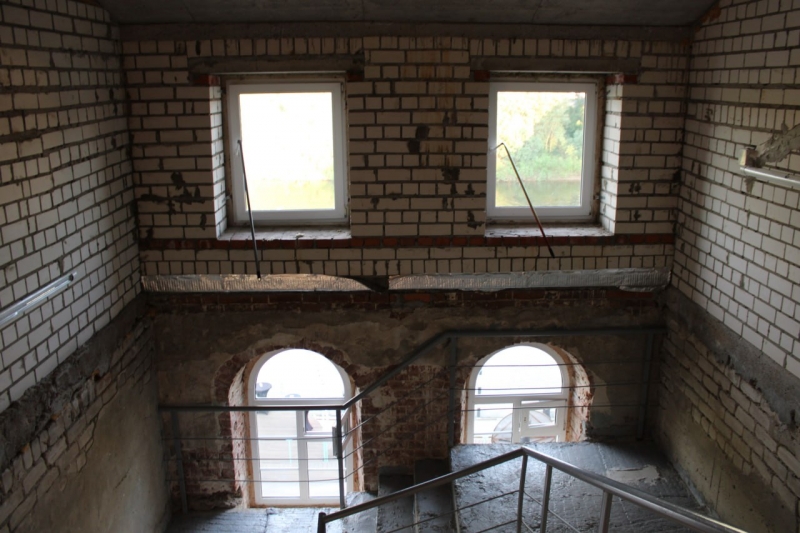

- 3 поликлиники (№2, 7, 27) — получили разрешения на ввод, но №2 пока не соответствует требованиям Роспотребнадзора (необходима замена материалов стен и доработка водоснабжения);
- Поликлиника №13 — срок строительства продлен до января 2026 года;
- Остальные объекты (№16, 18, 22) — сроки сдачи не определены.
Заместитель губернатора Константин Хальзов заявил, что недочеты в поликлинике №2 должны быть устранены в течение месяца, после чего учреждение сможет получить лицензию. Губернатор Андрей Травников ранее критиковал «близкие к нулю» темпы строительства.
Рост стоимости проекта почти втрое (с 6,5 до 19,5 млрд рублей) и дополнительные 3,5 млрд рублей, выделенные в мае 2025 года, вызывают вопросы о эффективности концессии. Судное решение о взыскании неустойки — первое, но не исключено, что последуют новые иски.
Ситуация остается на контроле областных властей, но сроки полного завершения проекта остаются неясными.
Напомним, Новосибирская область по нацпроекту получит почти 1,5 тысячи единиц медоборудования.
Фото: ФедералПресс / Ксения Кобалия
